Kolon güçlendirme-Betonarme döküm takviyesi

Projenin üst kısmının yeniden tasarlanmasıyla, projenin işlevi değiştirilmiş ve evin yüksekliği artırılmıştır. Testler sonucunda 3 adet KZ10 (6/2-4; 9/E; 9/G) -5.400 ~±0.000 parça güçlendirilmiş ve kolon güçlendirmesinde betonarme güçlendirme şeması benimsenmiştir.

Column strengthening

Column strengthening

Proje genel bakışı

Projenin üst kısmının yeniden tasarlanmasıyla, projenin işlevi değiştirilmiş ve evin yüksekliği artırılmıştır. Testler sonucunda 3 adet KZ10 (6/2-4; 9/E; 9/G) -5.400 ~±0.000 parça güçlendirilmiş ve kolon güçlendirmesinde betonarme güçlendirme şeması benimsenmiştir.

Column strengthening

İnşaat hazırlığı

(1) Pratik ve uygulanabilir bir inşaat planı hazırlamak. Kolonların inşaat kalitesi, yapıların kalitesiyle yakından ilişkili olduğundan, kolonların güçlendirme çalışmalarına büyük önem vermeli ve inşaat planını sıkı bir şekilde uygulamalıyız.

(2) Profesyonel ekiplerin mesleki yeterliliğini değerlendirmek.

(3) Operatörlere ayrıntılı ve kapsamlı teknik ve güvenlik açıklamaları yapmak.

(4) Yapısal güçlendirmede kullanılan malzemelerin sıkı bir şekilde kontrol edilmesi.

Column strengthening

İnşaat süreci

  1. Sahayı temizleyin

    Kolon kenarından 1,5 m aralığına kadar güçlendirilmesi gereken 3 KZ10'un duvarı ve mahyası kaldırılmalı (toplam 7 duvar, 2 sıra mahya) ve kolonlar ile perde duvarlar arasındaki 500 mm'lik beton zemin kesilmelidir. Orijinal yeraltı odasında su birikmesi nedeniyle, duvar söküldükten sonra, kolonun etrafındaki 2 ila 2,5 m'lik alan çimento ile kapatılarak bir su ayırma duvarı oluşturulur ve bloktaki su temizlenir. Yapı açığa çıkana kadar temizlik yapılır.

2. Kolon İşlemi

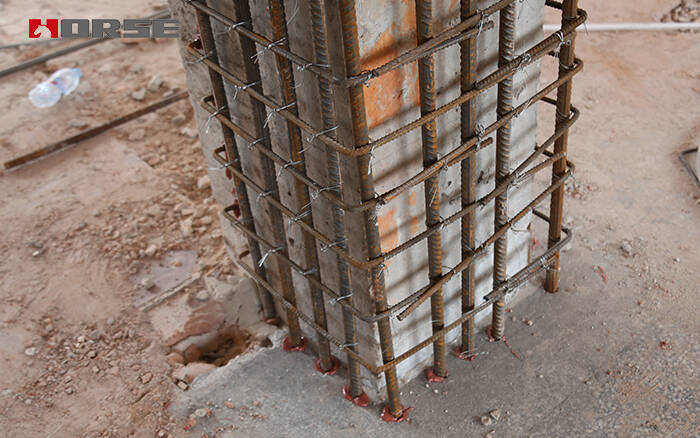

Orijinal kolon yüzeyi ve kiriş yüzeyi sıvanmış olduğundan, önce sıva tabakası kaldırılır, kolon yüzeyi ve kiriş yüzeyi kolonun 20 cm aralığından itibaren 1-2 cm kaldırılır.

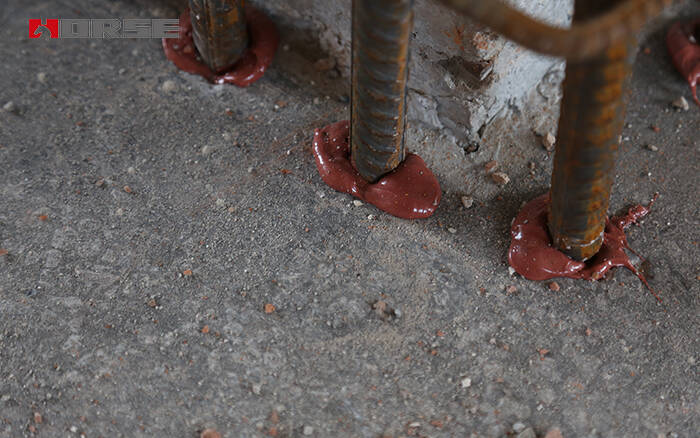

3. Direk üzerine yerleştirilmiş ankraj ve çubuk çelik levha

Her kolon, zemine 20 (18) ve 360 mm derinlikte (aynı zamanda ektopik çekme testi) dikilir. Açıkta kalan uzunluk 800 mm'dir ve ardından ana donatı bindirilir. Kolonu kesen her kiriş, kolona yakın konumda 100 - 10 düz çelik ile işlenir ve L100 - 10 takviyeli köşebent çeliği, kirişin alt kısmındaki ana donatıya kaynaklanır.

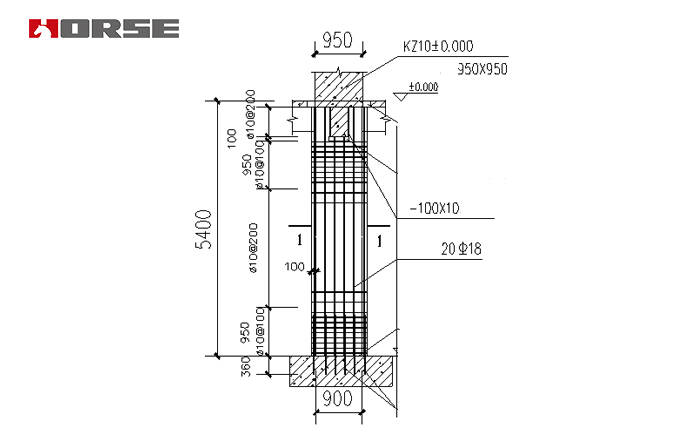

4. Donatı Bağlama, Şablon Desteği ve Beton Dökümü

Alt levha endüstrisinde, 18 donatı çubuğunun 20'si bağlanır ve ana donatı 20 mm'dir. Etriyelerin tipi, yöntemi, aralıkları ve şablon boyutları ekli çizimlerde gösterilmiştir. Şablonun üst kısmında eğik kalıp kullanılmış, çelik boru çemberi ve eğimli destekler şablonla güçlendirilmiştir. İlk çelik boru çemberi, kolonun alt kısmından tepeye kadar 300 mm boyunca, ardından her 500 mm'de bir tepeye doğru yerleştirilir. Her çelik boru çemberi, eğimli destekler veya payandalarla güçlendirilir. C45 beton (maksimum tane boyutu 25mm'den fazla olmayan, çökme derecesi 17-20cm'de kontrol edilen), 150mm çapında dairesel delik (her biri dört köşe kolon) ve zeminde 1,8m ve 3,6m yüksekliğindeki kalıp üzerine 400x400 delik önceden yerleştirilir. Titreşim uygulanırken şablonun dış tarafına titreşim uygulanır.
