Su Koruma Projesi İnşaatında Bağlı Çelik Donatı Uygulaması

Zhelin Rezervuarı'nın kaldırma dişli odası orta çerçeve çapraz kiriş ve yan kiriş kaynaklı çelik takviyeli inşaatı Ekim 2016'da tamamlandı ve toplam yaklaşık 798.000 yuan yatırımla geleneksel konsolidasyon teknolojisinin maliyetinin yaklaşık %24'ü tasarruf edildi.

Proje Genel Bakışı

Zhelin Rezervuarı, Çin'de inşa edilen rezervuarlar arasında toprak barajların en büyük depolama kapasitesine sahip rezervuardır ve çok yıllık düzenleyici bir nehir rezervuarıdır. Zhelin Rezervuarı toprak baraj, savak, hidroelektrik santrali, su alma yapısı vb.'den oluşmaktadır. Tasarım standartlarının iyileştirilmesi nedeniyle, kapı kaldırma odasının çerçeve kirişlerinin ve yan çerçeve kirişlerinin yüzey gerilim alanının çekme dayanımı, yeniden kontrol edildikten sonra tasarım gereksinimlerini karşılamakta zorlanmakta ve takviye edilmesi gerekmektedir. Ve esas olarak, yardımcı gerilim ve takviye amacına ulaşmak için çerçeve kirişinin gerilim alanının yüzeyine çelik levha yapıştıran yapı yapıştırma çelik takviye teknolojisini benimser.


Mühendislik takviye gereksinimleri

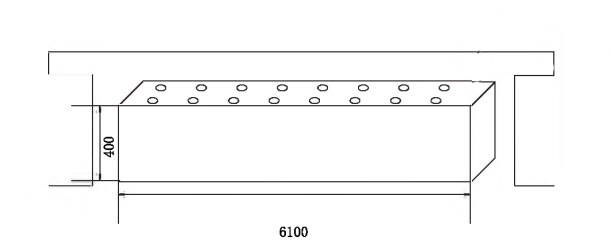

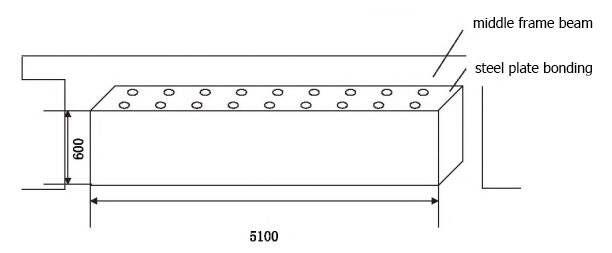

Zhelin Rezervuarı projesinde güçlendirilecek bileşenler üç bölümden oluşmaktadır: kapı vincinin orta çerçeve kirişi, doğu tarafı çerçeve kirişi ve batı tarafı çerçeve kirişi. Hem orta çerçeve kirişleri hem de doğu-batı tarafı çerçeve kirişleri, kirişlerin ve çerçeve kirişlerinin üzerine güçlendirilmiş çelik plakalar yapıştırılarak güçlendirilmiştir. Orta çerçeve kirişine yapıştırılan güçlendirilmiş çelik plakanın boyutu 5100mmX600mm olup, 18 delik düzenlenmiştir, deliklerin çapı 150mm, deliklerin yatay aralığı 416.67mm ve deliklerin düşey aralığı 150mm'dir. Doğu ve batı tarafı çerçeve kirişlerine yapıştırılan güçlendirilmiş çelik plakanın boyutu 6100mmX400mm olup, 16 delik düzenlenmiştir, deliklerin çapı 100mm, deliklerin yatay aralığı 662.5mm ve düşey aralığı 100mm'dir. Güçlendirilecek elemanların yapısı, güçlendirme konumları ve deliklerin yerleşimi Şekil 1~Şekil 2’de gösterilmektedir.





Yapıştırılmış çelik levhanın yapım süreci

(1) Takviyeli kirişin bağlama yüzeyinin işlenmesi

(2) Çelik levha sabitleme, enjeksiyon yuvasının montajı ve sızdırmazlığı

(3) Sıvı yapıştırıcının enjekte edilmesi

(4) Sağlık ve bakım


Sonuç olarak;

Zhelin Rezervuarı'nın kaldırma dişli odası orta çerçeve çapraz kiriş ve yan kiriş bağlanmış çelik takviyeli inşaatı Ekim 2016'da tamamlandı ve toplam yaklaşık 798.000 yuan yatırımla geleneksel konsolidasyon teknolojisinin maliyetinin yaklaşık %24'ü tasarruf edildi. Çubuk-çelik takviyeli inşaat, rezervuarın normal su dağıtımını olumsuz etkilemedi ve rezervuar sulama alanındaki 120.000 hm2 ekilebilir arazinin sulanması da planlandığı gibi gerçekleştirildi.


Zhelin Rezervuarının yapıştırma çelik takviye konstrüksiyonundan sonra çalışması, rezervuarın kaldırma odasının orta ve çerçeve kirişlerinin takviyesinin doğru olduğunu tam olarak göstermektedir. Kullanılan bağlama çelik takviye teknolojisi ve kalın macun kaplama korozyon önleyici kapsamlı takviye işlemi güçlü uygulanabilirliğe ve teknik güvenliğe sahiptir ve kalite kontrol önlemleri uygundur. Zhelin Rezervuarının hizmet ömrünü uzatmak ve proje yatırımının ekonomik ve sosyal faydalarını iyileştirmek için büyük önem taşımaktadır.
