Horse Construction, teknik destekler, dokümantasyon destekleri, ürün destekleri, yazılım destekleri, proje destekleri ile tam bir yapısal güçlendirme malzemesi yelpazesi sunar.
6 yapı ayrıntıları karbon fiber takviyesinin etkisini belirler

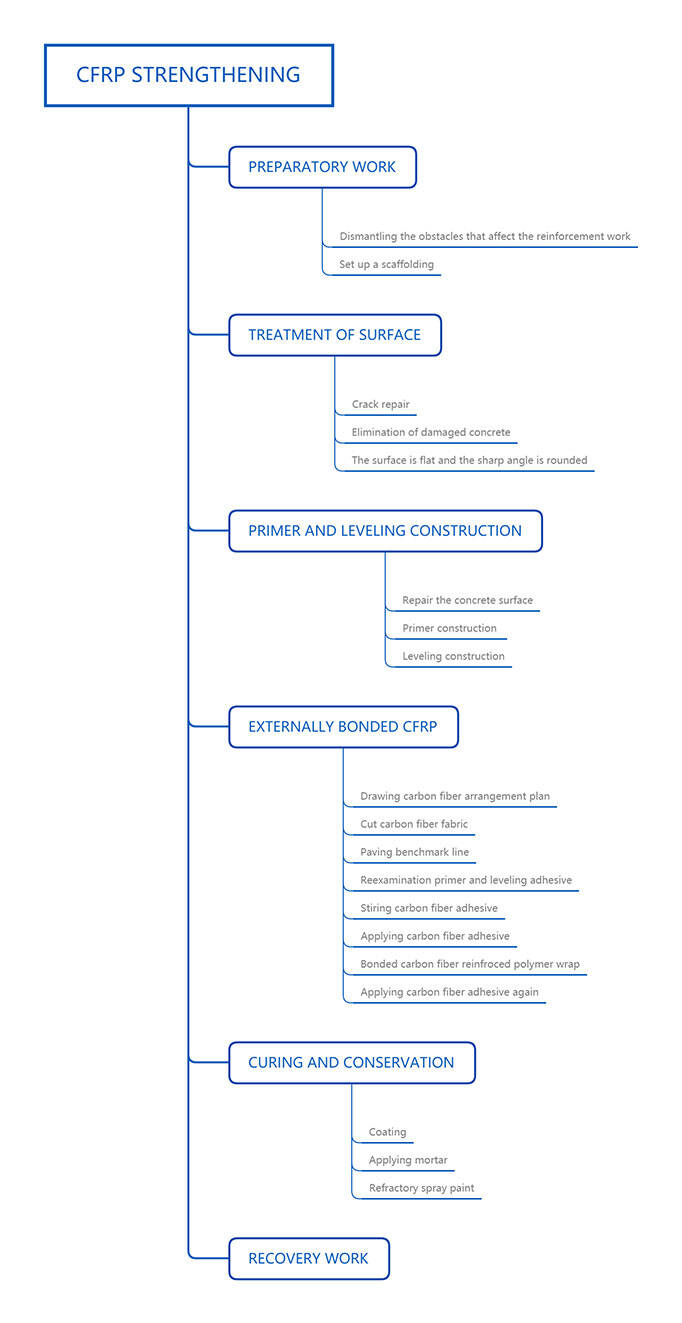

Herkes karbon fiber levha takviyesinin inşaat süreci hakkında çok açıktır. Ancak aynı inşaat sürecini kullanarak, projenizin takviye etkisi neden iyi değil? Bugün, karbon fiber levha takviyesinin inşaatında dikkat edilmesi gereken bu 6 noktadan bahsedeceğim. Aşağıdaki açıklama: GB50550-2010 "Bina Yapısı Takviye Mühendisliği İnşaat Kalitesinin Kabul Edilmesi Kodu"na dayanır.

Beton temel malzemenin tamiri için, yapısal bölümün kenarları ve köşeleri, beton yüzeyini temiz ve kuru tutmak için 25 mm'den fazla bir yarıçapı olan yuvarlak bir köşeye kadar cilalanmalıdır. Beton yüzey katmanının nem içeriği %6'sı yoğun yağmur olmamalıdır ve nem içeriği testeri inşaat dönemi sırasında test için kullanılmalıdır.
Karbon fiber levha için fırça yapıştırmacısı, bir primer ile donatılmışsa, önce primer fırçalamalısınız, böylece parmak yüzey yapıştırmacı işleminden önce kurur. Primer kuruysa, karbon lif levhasını yapıştırmadan önce 12 saat beklemeniz gerekir. Primer işlemi için, primer izinsiz çıkarılmamalı ve primer viskozitesini değiştirmek için inceleyici ile eklenmemelidir. Primersiz daldırma yapışkanı hariç.
Karbon fiber levha yapıştırıldığında, yüzey kırışıklıklar olmadan tamamen düzleştirilmeli ve katman hava kabarcıkları olmadan eşit bir şekilde sıkıştırılmalıdır. Çok katmanlı yapıştırma sırasında, bu katmanın karbon lif levhası parmak kuruluğuna ulaştığında bir sonraki çalışma katmanı yapılmalıdır. Gecikme süresi 1 saati aşıyor ve iş 12 saat bekledikten sonra yapılacaktır.
Karbon fiber levhasının inşaatından sonra, 7 gün boyunca durmasına izin verin. Tamamen sabitlendikten sonra, herhangi bir boşaltma fenomeni olup olmadığını kontrol edin. Tek bir boş davulun alanı 10000 milimetrekare yağmur yağmamalıdır ve enjeksiyon yönteminin onarım için doldurmasına izin verilir. Tek bir boş davulun alanı 10.000 milimetrekareden büyük ise, karbon lif levha kesilir ve yeniden bağlanmalıdır ve eklem elin yönünde 200 mm'den az olmamalıdır. Yapışkan katmanların sayısı 3 katmanı aşırsa, kucak eklemi 300 mm'den az olmamalı ve gerilmemiş yönde kucak eklemi 100 mm'den az olmamalıdır.
Burada çok önemli bir nokta var, yani yapıştırıcı katmanı. Bazı müşteriler maliyetlerden tasarruf etmek için az miktarda yapıştırıcı kullanırlar. Bu yanlış. Karbon fiber levha yapıştırıcı katmanı 1,5 mm'de kontrol edilmeli ve 0,5 mm'de yüzmelidir.
Takviye malzemeleri ve betonun pozitif çekme bağlantısı mukavemetinin yerinde denetimi için nitelikli göstergeler:
| Test items | Measured concrete strength grade of original component | Test qualification index | Detection method | |
| Tensile bonding strength and its failure mode | C15-C20 | ≥1.5MPA | And cohesive failure of concrete | GB50550 |
| ≥C45 | ≥2.5MPA | |||
Not: Test sonucu C20 ~ C45 arasındaysa, ilgili yoğunluk seviyesi interpolasyon yoluyla belirlenir.
Burada ihtiyacınız olan her şeyi bulabilirsiniz. Bu ürünleri denemeye güvenin, sonra büyük bir fark göreceksiniz.
Horse Construction'ın karbon fiberi, binalar, köprüler, otoyollar, demiryolları, tüneller, iskeleler ve sivil havaalanlarındaki beton, duvarcılık, çelik ve ahşap alt tabakaların yapısal güçlendirilmesi, onarımı ve yenilenmesi içindir.
Horse Construction'ın karbon fiberi, binalar, köprüler, otoyollar, demiryolları, tüneller, iskeleler ve sivil havaalanlarındaki beton, duvarcılık, çelik ve ahşap alt tabakaların yapısal güçlendirilmesi, onarımı ve yenilenmesi içindir.
Horse Construction'ın karbon fiberi, binalar, köprüler, otoyollar, demiryolları, tüneller, iskeleler ve sivil havaalanlarındaki beton, duvarcılık, çelik ve ahşap alt tabakaların yapısal güçlendirilmesi, onarımı ve yenilenmesi içindir.
