Seizmik Güçlendirme Tartışması Wenchuan M4.8 Depremi

Seizmik Güçlendirme Tartışması Wenchuan M4.8 Depremi

Wenchuan M4.8 Depremi

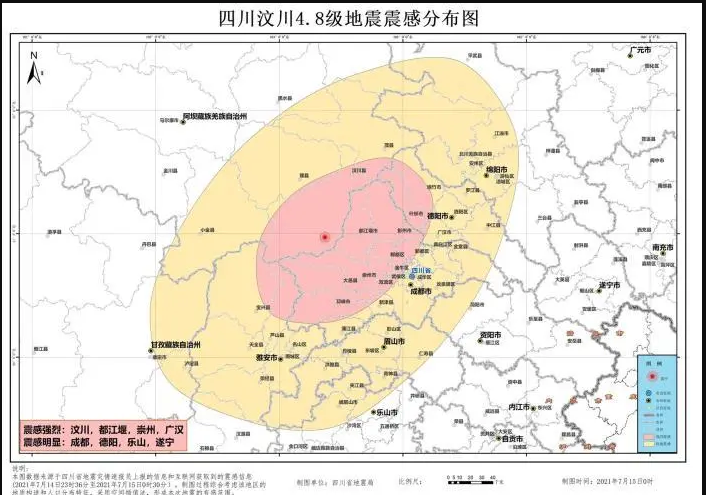

Çin Deprem Ağları resmi olarak belirledi: 14'te saat 23:36'da, Wenchuan İlçesi, Aba Prefektürü, Sichuan'da 15 kilometrelik odak derinliği ile 4.8 büyüklüğünde bir deprem meydana geldi.

Uzman: 5.12 depreminin sonrası şokları departmanı

At herkesi sismik takviye hakkında konuşmaya davet ediyor


Seizmik Güçlendirme


Sismik güçlendirme ve yeniden inşa için genel prosedürler:

Seizmik performans değerlendirmesi →  sismik takviye tasarımı →  sismik takviye mühendisliği inşaat çizim incelemesi →  sismik takviye mühendisliği inşaat planı hazırlığı →  inşaat →  kabul

Depremden hasarlı bina güçlendirilmeden ve yeniden inşa edilmeden önce, depremden hasarlı parçalar ve bileşenler aşağıdaki yöntemlerle onarılabilir:

1. Sıkıştırma altında kırılan veya verimli olan sıkıştırma çelik çubukları için, eşit kesim ve diğer mukavemetli yeni çelik çubuklarla değiştirin ve yeni çelik çubuklar orijinal yapısal çelik çubuklara güvenilir bir şekilde bağlanmalıdır;

2. Basınç altında hasarlı parçanın taş veya betonunu değiştirin;

3. Genişliklerine bağlı olarak çatlakları tamir veya sıkıştırma.

Deprem hasarlı binaların sismik yapı tasarımı, deprem hasarını göz önünde bulundurmalı ve binanın sismik takviye ve yeniden inşasını gerçekleştirmek için uygun takviye yöntemlerini seçmelidir.


Evin sismik taşıma kapasitesi gereksinimleri karşılayamadığında, aşağıdaki takviye ve yeniden inşa yöntemleri seçilebilir:

1. Yüzey katmanı veya levha duvar takviyesi: duvarın bir veya her iki tarafında çimento harç yüzey katmanı, çelik örgü harç yüzey katmanı veya yerde döküm beton levha duvar takviyesi kullanın;

2. Tamir ve malzeme: Çatlamış duvar basınçlı malzeme ile onarılabilir ve duvar, duvar harcının zayıf doluluğu veya duvar harcının düşük mukavemeti, tüm duvarı malzeme ile güçlendirilebilir.

3. Depremeye dayanıklı duvarların yıkılması veya eklenmesi: çok düşük mukavemetli veya ciddi hasarlara sahip orijinal duvarlar çıkarılabilir ve yeniden inşa edilebilir; yeniden inşa edilmiş ve ek sismik duvarlar için malzemeler tuğla veya bloklar veya yerde döküm demirli beton olabilir;

4. Köşeleri veya kenar takviyesini sarın: sütunlara, duvar köşelerine veya kapı ve pencere deliklerine köşeleri veya kenarları sarmak için profil çelik veya beton kullanın; sütunlar ve duvar yığınları da yerde döküm beton kollarla güçlendirilebilir;

5. Ek sütun takviyesi: beton yapısal sütun duvar kavşağında takviye için kullanılır. Sütun halka kirişi ve kravat çubuğu ile entegre edilmeli veya yerde döküm beton bina veya çatı ile güvenilir bir şekilde bağlanmalıdır;

6. Destek veya bracket takviyesi: Kötü sertliğe sahip evler için, kesim çelik veya demirbeton destek veya bracket takviyesi eklenebilir.

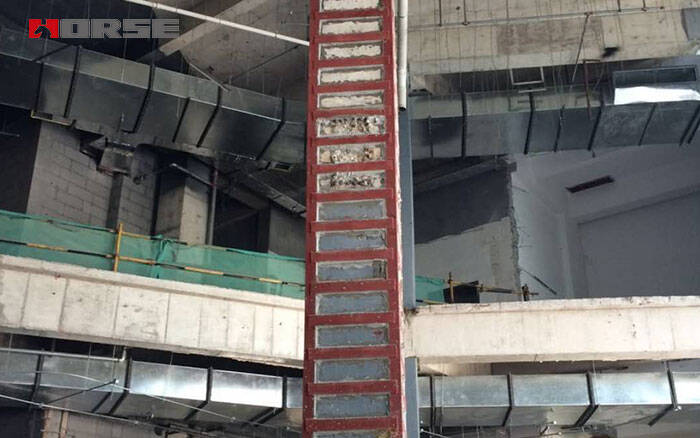

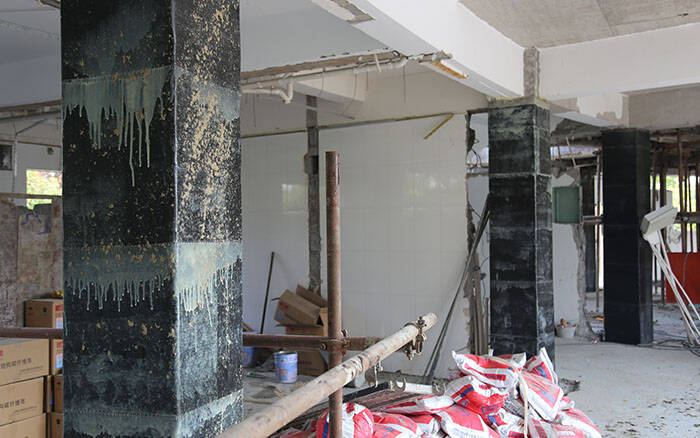

Sütunun Seizmik Güçlendirme


Evin bütünlüğü gereksinimleri karşılamadığında, aşağıdaki takviye ve yeniden inşa yöntemleri seçilebilir:

1. Duvar uçakta kapanmadığında, kapalı bir duvar oluşturmak için ek duvar bölümleri eklenebilir ve açılışta yerde döküm demirbeton çerçevesi eklenebilir;

2. Dikey ve yatay duvarlar zayıf bağlandığında, çelik kravat çubukları, uzun çapa çubukları, ekstra sütunlar veya ekstra halka kirişleri takviye ve dönüşüm için kullanılabilir;

3. Bina ve çatı levhalarının destek uzunluğu gereksinimleri karşılayamadığında, destek uzunluğunu artırmak için ek destekler eklenmeli, kirişler veya binanın ve çatının bütünlüğünü artırmak için önlemler alınmalıdır;

4. Halka kirişi ayarı değerlendirme gereksinimlerini karşılamadığında, ek bir halka kirişi eklenmelidir. Duvar bir düzlemde düzenlendiğinde ve kapanmadığında, bir kapatma oluşturmak için bir duvar bölümü eklenebilir ve açılışta yerde döküm edilmiş demirbeton çerçevesi eklenmelidir.


Evin kolayca çöken kısmı için aşağıdaki takviye ve yeniden inşa yöntemleri seçilebilir:

1. Asma üyesinin demirleme uzunluğu gereksinimleri karşılayamadığında, takviye projesi, asma uzunluğunu azaltmak için ek parantezler, dış çelik kollar veya önlemler benimsemelidir;

2. Bölüm duvarı kravat veya gevşek kravat yoktur ve sınırlar, gömülü demir ceketler, çapa çubukları veya çelik kravat çubukları ile güçlendirilebilir ve reform edilebilir;

3. Kireşi destekleyen duvar bölümünün sismik kapasitesi gereksinimleri karşılayamadığında, ek duvar sütunları, destek sütunları, demirbeton sütunları veya yüzey katmanları ve levha duvar takviyesi kullanılabilir;

4. Temine ve çatıdaki desteklemeden parapet belirtilen yüksekliği aştığında, çelik veya çelik kravat çubuklarıyla yıkılmalı veya güçlendirilmelidir;

5. Asılan üyesin demirleme uzunluğu gereksinimleri karşılayamadığında, ek parantezler, dış çelik kollar veya asılan uzunluğu azaltmak için önlemler kabul edilmelidir. Yük taşıyan pencereler arasındaki duvarın genişliği çok küçük olduğunda veya sismik kapasite gereksinimleri karşılayamadığında, demirbeton pencere çerçeveleri eklenebilir veya yüzey katmanı veya levha duvarı takviye ve yeniden inşa için kullanılabilir;


Açık bir torsiyon etkisi olan çok katlı bir taş binasının sismik direnci gereksinimleri karşılayamadığında:

1. Önce zayıf noktalarda duvar veya yerde döküm beton duvarlar ekleyin veya orijinal duvarlara yüzey katmanları ekleyin;

2. Torsiyon etkisini azaltmak için uçak birimini bölmek için de önlemler alınabilir.


Horse Construction Önerilen Ürünler

Burada ihtiyacınız olan her şeyi bulabilirsiniz. Bu ürünleri denemeye güvenin, sonra büyük bir fark göreceksiniz.

HM-20 Karbon Elyaf Kumaş

Horse Construction'ın karbon fiberi, binalar, köprüler, otoyollar, demiryolları, tüneller, iskeleler ve sivil havaalanlarındaki beton, duvarcılık, çelik ve ahşap alt tabakaların yapısal güçlendirilmesi, onarımı ve yenilenmesi içindir.

Daha Fazla >

HM-1.2T Karbon Lifli Polimer Plakalar

At karbon fiber takviyeli polimer (CFRP) laminat, HM-120CP epoksi ile dışarıdan takviye olarak yapıya bağlanan önceden kürlenmiş kompozit laminatlardır.

Daha Fazla >
