Döşeme Güçlendirme

Mevcut Döşemeler Neden Güçlendirme Gerektirir
Betonarme döşemeler her yapıda en çok zorlanan elemanlar arasındadır. Bir binanın kullanım ömrü boyunca döşemelere gelen talepler sıklıkla değişir.
Tetikleyici ne olursa olsun, mühendisler aynı temel soruyla karşılaşır: Döşemenin yük taşıma kapasitesi, tamamen yıkılıp yeniden yapılmadan nasıl artırılabilir?
Bu rehber, mühendislerin kullanabileceği tüm döşeme güçlendirme yöntemlerini — geleneksel tekniklerden modern kompozit sistemlere kadar — hangi yaklaşımın ne zaman en anlamlı olduğuna dair pratik bir bakışla ele alır.
Bir yöntem seçmeden önce, döşemenin neye ihtiyacı olduğunu ve nasıl göçebileceğini anlamak şarttır.
Yaygın Tetikleyiciler
Artan hareketli yükler — bina kullanımının değişmesi, daha ağır ekipman, yeni yönetmelik gereklilikleri
İç donatının korozyonu — buz çözücü tuzlardan veya deniz ortamından klorür girişi
Beton bozulması — karbonatlaşma, sülfat saldırısı, donma-çözülme hasarı, alkali-silika reaksiyonu
Tasarım veya yapım eksiklikleri — güncelliğini yitirmiş yönetmelik varsayımları, malzeme ikameleri, yetersiz donatı paspayı
Ön germe kayıpları — sünme, büzülme veya tendon korozyonu nedeniyle etkin ön gerilmenin azalması
| Göçme Biçimi | Tipik Görüldüğü Yer | Temel Özellikler |
Eğilme göçmesi | Tek yönlü ve iki yönlü döşemeler | Çekme yüzünde çatlama, ilerleyen sehim |
Zımbalama kesmesi | Döşeme-kolon birleşimlerindeki düz plaklar | Ani, gevrek, ilerleyen göçme riski |
Tek yönlü kesme | Tek yönlü döşemelerde mesnetlere yakın bölgeler | Diyagonal çatlama, daha seyrek ancak ağır yükler altında kritik |
Aşırı sehim | Uzun açıklıklı döşemeler | Kullanılabilirlik sorunu, yapısal göçmeden önce güçlendirmeyi tetikleyebilir |

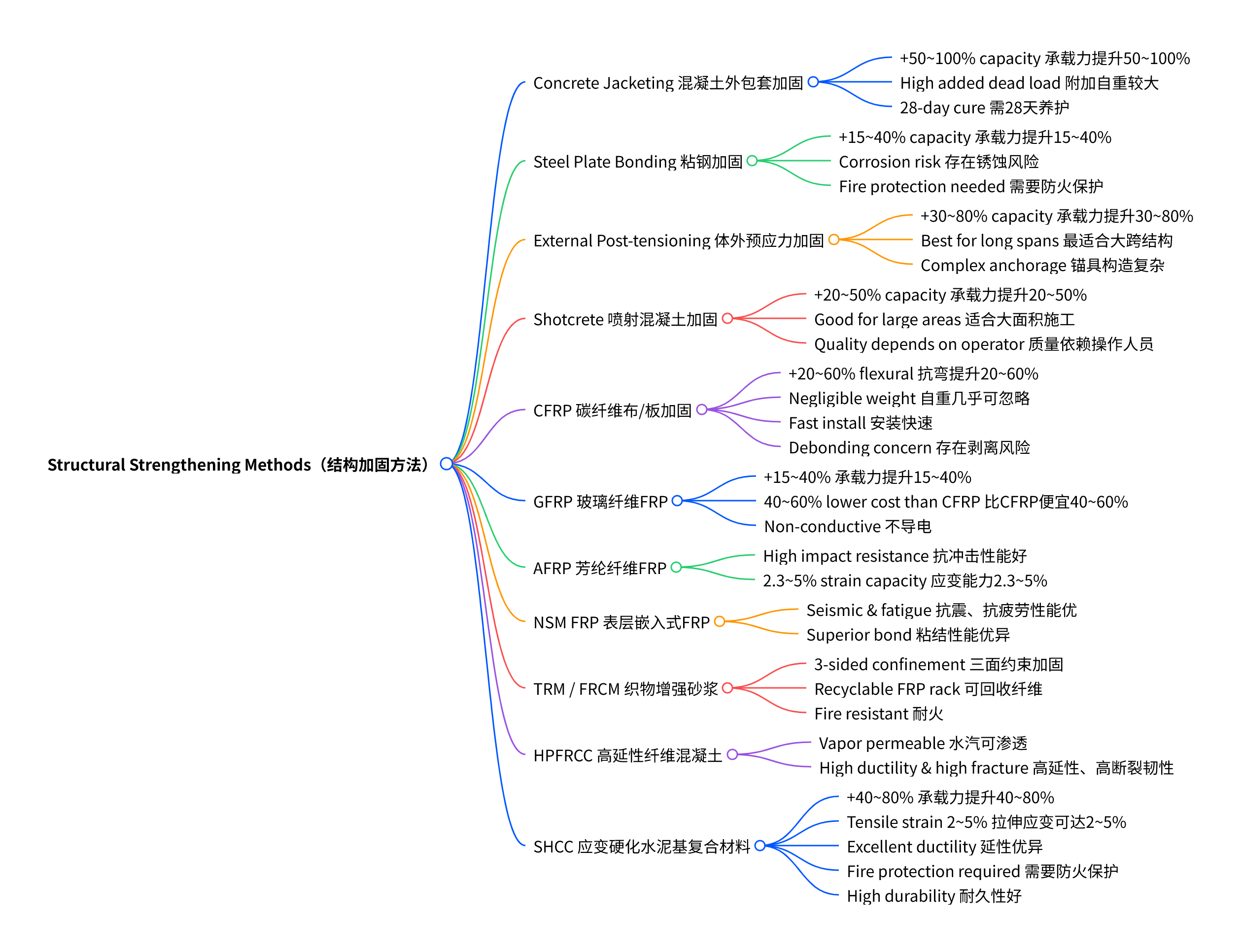

Döşeme Güçlendirme Yöntemleri

Yöntem Karşılaştırma Özeti
Yöntem | Kapasite Artışı | Ek Ağırlık | Uygulama Süresi | Kullanıcılar İçin Kesinti | Yangın Dayanımı | Maliyet Aralığı |
| Beton Mantolama | Yüksek (%50–100+) | Yüksek | Haftalar | Büyük | Mükemmel | Malzeme düşük / İşçilik yüksek |
| Çelik Plaka Yapıştırma | Orta (%15–40) | Yüksek | Günler–Haftalar | Orta | Koruma gerektirir | Orta |
| Dış Ön Germe | Yüksek (%30–80) | Düşük | Günler–Haftalar | Orta | İyi | Yüksek |
| Püskürtme Beton | Orta (%20–50) | Orta | Günler | Orta | Mükemmel | Düşük–Orta |

| CFRP (EBR) | Yüksek (%20–60) | İhmal edilebilir | Saatler–Günler | Minimum | Kaplama gerektirir | Orta–Yüksek |
| GFRP (EBR) | Orta (%15–40) | İhmal edilebilir | Saatler–Günler | Minimum | Kaplama gerektirir | Düşük–Orta |
| AFRP (EBR) | Orta–Yüksek | İhmal edilebilir | Saatler–Günler | Minimum | Kaplama gerektirir | Yüksek |
| NSM FRP | Yüksek (%20–60) | İhmal edilebilir | Günler | Düşük–Orta | Koruma gerektirir | Orta |
| TRM / FRCM | Orta (%20–50) | Düşük–Orta | Günler | Düşük | Mükemmel | Orta |
| UHPFRC Kaplanması | Yüksek (%40–80) | Orta | Günler–Haftalar | Büyük (yukarıdaki gibi) | Mükemmel | Yüksek |
| SHCC | Orta–Yüksek | Düşük | Günler | Düşük | İyi | Yüksek |
Doğru Yöntemi Seçmek
Her döşeme güçlendirme projesi için tek bir "en iyi" yöntem yoktur. Doğru seçim şunlara bağlıdır:
Yapısal gereksinimler. Ne kadar ek kapasite gerekiyor? Belirleyici göçme biçimi eğilme mi, zımbalama kesmesi mi, yoksa tek yönlü kesme mi? Döşemenin daha fazla rijitliğe mi, daha fazla dayanıma mı, yoksa her ikisine mi ihtiyacı var?
Erişim kısıtları. Döşemeye alttan mı, üstten mi, yoksa her ikisinden mi erişilebilir? Üst kat kullanımda mı? Alt yüz erişimi açık mı, yoksa asma tavan sistemlerinin sökülmesi gerekiyor mu?
Çevresel koşullar. Döşeme neme, kimyasallara, klorürlere veya yüksek sıcaklıklara maruz mu? Bu etkenler güçlendirme sisteminin dayanıklılığını etkiler.
Yangın sınıfı gereksinimleri. Güçlendirme sisteminin bir yangın olayı sırasında yapısal katkısını sürdürmesi gerekiyor mu? İnorganik sistemler (TRM, püskürtme beton, UHPFRC) doğal yangın dayanımına sahiptir; epoksi esaslı sistemler (CFRP, GFRP, AFRP) koruyucu kaplama gerektirir.
Program ve doluluk. Güçlendirme ne kadar hızlı tamamlanmalı? İnşaat sırasında bina veya alan boşaltılabilir mi? Kullanımda olan binalar için hafif FRP sistemleri belirleyici bir avantaj sunar.
Bütçe. Malzeme maliyetleri, işçilik maliyetleri ve dolaylı maliyetler (kesinti süresi, kaybedilen gelir) toplam proje maliyetine etki eder. Uygulama süresi ve bina kesintisi göz önüne alındığında, en ucuz malzeme seçeneği en ekonomik çözüm olmayabilir.
Tasarım yönetmeliğine uygunluk. Seçilen yöntem yürürlükteki tasarım standartlarına (ACI 440.2R, fib Bulletin 14, EN 1992, yerel yönetmelikler) uygun olmalı ve tasarım varsayımlarını destekleyen belgelenmiş test verilerine sahip olmalıdır.

Döşeme güçlendirme, kanıtlanmış çok çeşitli yöntemlere sahip, iyi gelişmiş bir alandır. Geleneksel teknikler — beton mantolama, çelik plaka yapıştırma, dış ön germe ve püskürtme beton — birçok proje için, özellikle büyük kapasite artışlarının gerektiği veya yangın dayanımının öncelikli olduğu durumlarda geçerli seçenekler olarak kalır. İleri kompozit yöntemler — CFRP, GFRP, AFRP, NSM FRP, TRM/FRCM, UHPFRC ve SHCC — hızın, minimum ağırlığın, azaltılmış kesintinin veya belirli performans özelliklerinin (korozyon direnci, yangın dayanımı, süneklik) önemli olduğu durumlarda güçlü avantajlar sunar.
